个人学习H5编程
当前现状
当前已经存在“招投标管理”和“物料报价管理”,其基本功能如下:
一、招投标:
1、供应商注册→采购审核→查看招标内容→进行投标
2、发布招标内容→供应商报价→评审→结果
二、物料报价
1、供应商注册→采购审核→所属物料类型报价
2、基础资料建立→发布物料→供应商报价分析
将来目标
一、供应商寻源、准入流程、基础档案、资质文件等管理成本逐年递增。
二、现有公司与供应商采购协同方式,难以适应公司管理业务发展需要。
三、供应商绩效考核工作难以提高,不能形成优胜劣汰的考核体制
四、新建立的集中采购制度急需通过信息化手段固化、落地。
目标是能搭建一个支持移动应用、快速开发、电子工作流、同时能满足后期中小型应用系统开发的平台化系统,以便于后期能与其他信息系统进行整合。

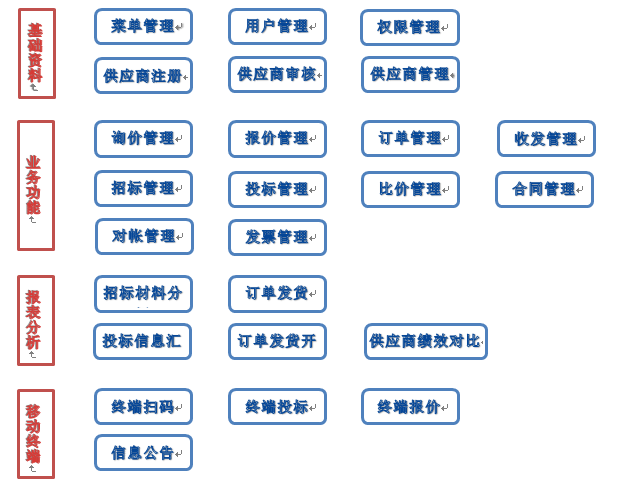

应用架构
需求调研
调研周期:视实际情况而定。
应用开发
预计三人的团队计划。
一、供应商寻源管理
1、供应商注册管理:提供开放式供应商资料注册功能。
开发周期:2周,包括调试。
2、供应商档案管理:记录供应商的有关资料;可以与ERP等其它信息系统集成,实现供应商信息共享。
开发周期:3周,包括调试。
二、招投标管理
系统提供从标书发布、招标管理、投标管理、开标管理、招标比价、招标结果发布等一套完整的招投标管理业务流程。
开发周期:8周,包括调试。
三、合同管理,
通过对合同的规范管理,实现价格的对比分析。
开发周期:4周,包括调试。
四、采购管理
1、发布采购计划
开发周期:2周,包括调试。
2、收集处理计划反馈
开发周期:2周,包括调试。
五、订单管理
1、拆分订单,分批次收货
开发周期:3周,包括调试。
2、跟踪订单状态
开发周期:1周,包括调试。
六、质量管理
1、供应商的质量信息进行统一分类管理,以便查询。
开发周期:2周,包括调试。
2、供应商的质量信息与供应商绩效考核挂钩。
开发周期:1周,包括调试。
七、财务管理
1、供需双方根据订单生成对帐并分析差异
开发周期:2周,包括调试。
2、生成会计凭证
开发周期:1周,包括调试。
八、供应商绩效管理
1、自动考评或人工考评
开发周期:3周,包括调试。
2、对供应商进行评价和控制。
开发周期:2周,包括调试。
九、移动端的相关管理
报价管理:实现远程招投标、远程质量评估。
开发周期:视实际需求而定。
十、相关接口
与公司现有系统,如SAP、OA等系统的关联接口
开发周期:视实际需求而定。
